Tiến Độ The Gió Riverside: Quảng Cáo Vượt Công Trường?

Phân Tích Tiến Độ Căn Hộ The Gió Riverside

Một bài cập nhật tiến độ đăng tháng 6/2026 mô tả "hồ bơi vô cực Sky View đang dần lộ hình hài" và "hệ thống thang máy Panorama bắt đầu lắp khung cơ bản" tại The gio riverside. Nhưng theo chính các cập nhật trước đó từ cùng hệ thống phân phối, dự án chỉ mới "chính thức chuyển sang phase xây dựng phần nổi" vào tháng 5/2026 - một tháng trước đó. Với một tòa tháp 40 tầng, việc vừa lên phần nổi đã có hồ bơi mái và thang máy thành hình chỉ sau một tháng là điều khó xảy ra về mặt kỹ thuật xây dựng thông thường.

Bài viết này không lặp lại cách tổng hợp "tiến độ tháng X có gì mới" theo kiểu các bài cập nhật vẫn làm, mà đối chiếu chéo giữa nhiều mốc thời gian đã công bố để tách bạch phần nào là thực tế công trường có cơ sở, phần nào là ngôn ngữ tiếp thị vượt trước - đồng thời đưa ra một cách ước tính mốc bàn giao thực tế dựa trên đối chiếu với dự án cùng quy mô.

Tiến độ xây dựng căn hộ The Gió Riverside Dĩ An
Hình ảnh toàn cảnh công trường thi công dự án The Gió Riverside

1. Tháng 4/2026: Đủ Điều Kiện Ký HĐMB - Mốc Quan Trọng Ít Được Chú Ý

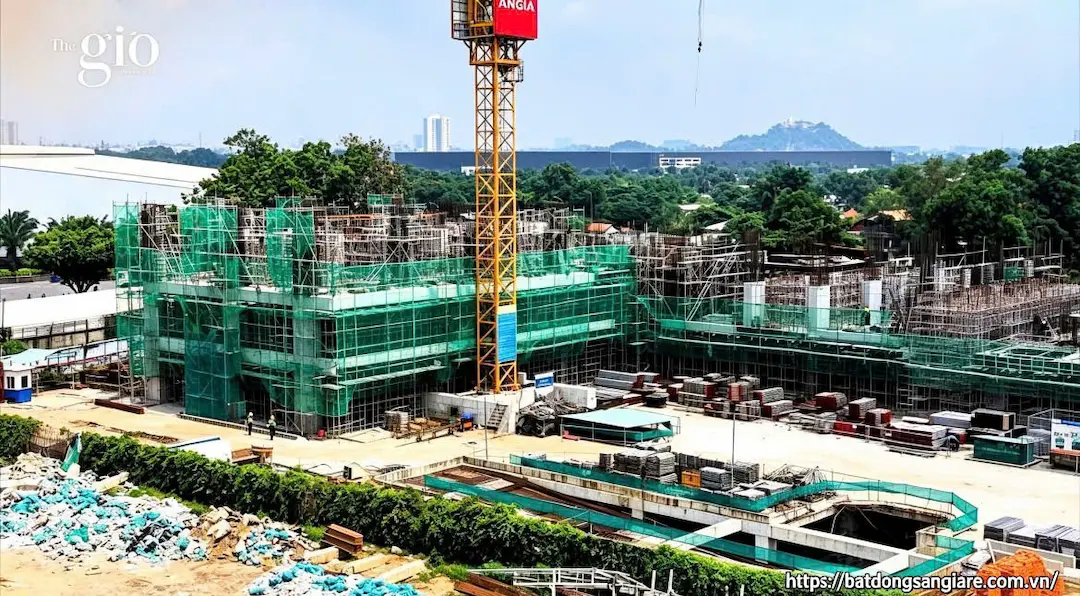

Tiến độ thi công căn hộ The Gió Riverside Dĩ An mới nhất
Hoạt động thi công phần thô tại dự án căn hộ cao tầng Dĩ An

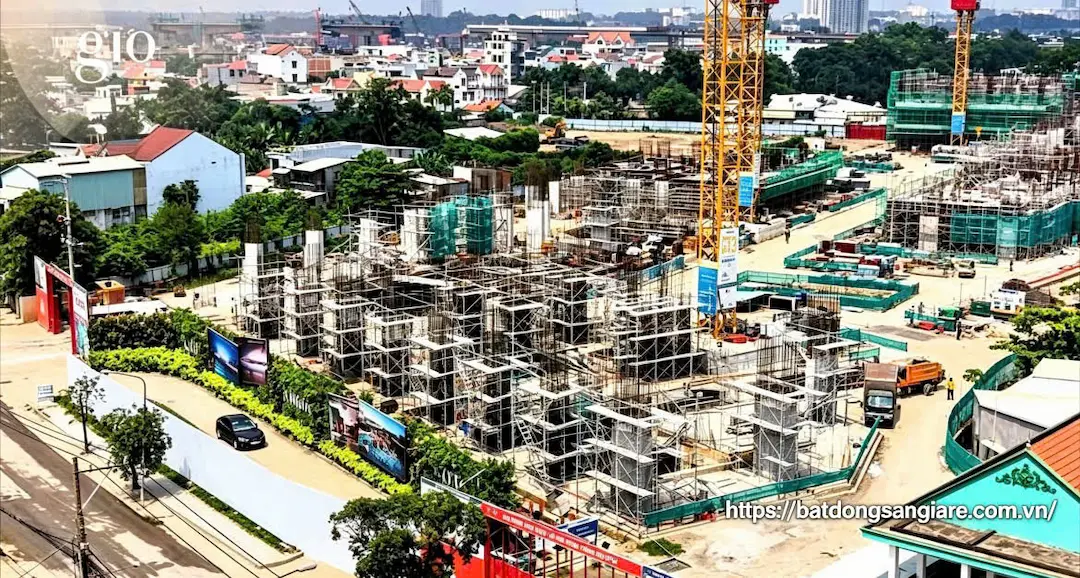

Tiến độ thi công dự án The Gió Riverside Dĩ An
Hạng mục kỹ thuật cơ bản đang triển khai trên mặt bằng phần thân

Theo cập nhật tháng 3/2026, dự án đã hoàn thành xong 3 tầng hầm và tiến hành "đóng nắp hầm" - thuật ngữ xây dựng chỉ việc hoàn thiện sàn tầng trệt, đóng kín phần hầm phía dưới để đủ điều kiện nghiệm thu và chuyển sang thi công phần thân phía trên. Đây cũng là mốc để dự án đủ điều kiện ký hợp đồng mua bán chính thức từ tháng 4/2026 - nghĩa là mãi đến thời điểm này, hơn hai năm rưỡi sau khởi công, người mua The Gió Riverside mới thực sự có hợp đồng mua bán đúng nghĩa thay vì các văn bản thỏa thuận, đặt cọc giữ chỗ trước đó.

Vì sao mốc này quan trọng hơn các mốc "hình ảnh công trường" khác

Khác với các bài cập nhật hình ảnh công trường mang tính mô tả cảm tính ("nhộn nhịp", "khẩn trương"), mốc đủ điều kiện ký HĐMB là cột mốc pháp lý cụ thể, có ý nghĩa thực chất với quyền lợi người mua - từ thời điểm này, các quyền lợi như bảo lãnh ngân hàng theo Điều 26 Luật Kinh doanh Bất động sản 2023 mới thực sự có cơ sở áp dụng đầy đủ. Người mua đã đặt cọc từ trước tháng 4/2026 nên chủ động liên hệ chuyển đổi sang hợp đồng mua bán chính thức nếu chưa thực hiện, thay vì tiếp tục giữ văn bản thỏa thuận có giá trị pháp lý yếu hơn.

2. "Sắp Cất Nóc" Trên Quảng Cáo Tháng 6/2026: Đối Chiếu Với Thực Tế Công Trường

Bài cập nhật tháng 6/2026 từ kênh phân phối gần dự án nhất mô tả không khí "sức nóng công trường tỷ đô", ngụ ý dự án sắp cất nóc và khuyến khích nhà đầu tư "xuống tiền trước khi giá tăng mạnh khi cất nóc". Cùng bài viết còn mô tả khu hồ bơi vô cực tầng mái và hệ thống thang máy kính đang thành hình.

Vấn đề khi đối chiếu với chuỗi cập nhật trước đó

Theo đúng chuỗi thời gian đã công bố bởi các kênh liên quan đến dự án: tháng 3/2026 mới đóng nắp hầm, tháng 5/2026 mới "chính thức chuyển sang phần nổi". Với một tòa tháp 40 tầng, khoảng thời gian một đến hai tháng sau khi bắt đầu phần nổi là chưa đủ để thi công đến các tầng cao nơi đặt hồ bơi mái, chưa kể việc lắp đặt hệ thống thang máy hoàn chỉnh thường diễn ra ở giai đoạn hoàn thiện, sau khi phần thô đã lên cao đáng kể. Đây là dấu hiệu cho thấy nội dung "cập nhật tiến độ" trên một số kênh phân phối có thể pha trộn giữa thông tin thực tế và ngôn ngữ tạo cảm giác khẩn cấp để thúc đẩy quyết định mua hàng, không phải lúc nào cũng phản ánh chính xác 100% tiến độ thi công tại đúng thời điểm đăng bài.

3. Top-Down Là Gì Và Vì Sao Móng Với Hầm Mất Hơn Hai Năm

The Gió Riverside áp dụng công nghệ thi công top-down - phương pháp cho phép thi công phần thân phía trên đồng thời với đào đất, hoàn thiện các tầng hầm bên dưới, thay vì phải đào xong toàn bộ hầm rồi mới bắt đầu xây phần thân như phương pháp truyền thống. Ưu điểm chính là rút ngắn tổng thời gian thi công so với cách làm tuần tự, nhưng đòi hỏi trình độ kỹ thuật và giám sát cao hơn nhiều.

Vì sao vẫn mất hơn hai năm cho móng và hầm

Với ba tầng hầm liên thông cho hai tòa tháp 40 tầng, khối lượng công tác nền móng (ép cọc, khoan nhồi, tường vây, đào đất) là rất lớn, đặc biệt khi khu vực gần sông thường có điều kiện địa chất phức tạp hơn (đất yếu, mực nước ngầm cao) so với khu vực nội địa. Từ khởi công tháng 11/2023 đến khi đóng nắp hầm tháng 3/2026 là khoảng 28 tháng - một khoảng thời gian cho phần móng và hầm dài hơn so với many dự án khác không có yếu tố địa chất ven sông, nhưng không phải bất thường đối với quy mô ba tầng hầm cho hai tòa tháp cao tầng.

4. So Với Dự Án Cùng Quy Mô: Bàn Giao 2027 Có Khả Thi Không?

Một dự án khác có quy mô tương đồng (hai tòa 40 tầng, cùng khu vực sông, cùng mạng lưới phân phối) là A&T Saigon Riverside, hiện đưa ra lộ trình dự kiến: hoàn thành đến tầng 21 vào cuối 2026 - đầu 2027, cất nóc dự kiến năm 2028, bàn giao vào quý 1/2029. Đây là dự án khởi công sau The Gió Riverside, nên không thể so sánh trực tiếp theo cùng mốc thời gian, nhưng tỷ lệ thời gian giữa các giai đoạn (từ lúc lên tầng giữa đến cất nóc, từ cất nóc đến bàn giao) là cơ sở tham chiếu hữu ích.

Áp dụng tỷ lệ này cho The Gió Riverside

Nếu The Gió Riverside mới chuyển sang thi công phần nổi từ tháng 5/2026, và áp dụng tỷ lệ thời gian tương tự (khoảng 2-3 năm từ lúc bắt đầu phần nổi đến cất nóc cho một tòa 40 tầng, cộng thêm 1 năm hoàn thiện sau cất nóc), mốc bàn giao thực tế hợp lý để kỳ vọng nhiều khả năng rơi vào khoảng cuối 2028 đến 2029, muộn hơn đáng kể so với mốc "bàn giao 2027" vẫn được nhắc trong tài liệu quảng cáo hiện tại. Đây là ước tính thận trọng dựa trên đối chiếu tốc độ thi công thực tế của công trình cùng quy mô, người mua nên chủ động hỏi chủ đầu tư về cơ sở cụ thể cho mốc 2027, thay vì mặc định tin theo con số quảng cáo.

5. Cách Đọc Đúng Các Bản Tin "Cập Nhật Tiến Độ" Hàng Tháng

Với một dự án được nhiều kênh phân phối cùng khai thác nội dung như The Gio Riverside, các bài "cập nhật tiến độ" hàng tháng thường được nhiều đơn vị khác nhau đăng tải với văn phong tương tự nhau, đôi khi tái sử dụng hình ảnh hoặc nội dung từ tháng trước kèm ngày tháng mới. Đây không hẳn là hành vi cố ý gây hiểu lầm, mà phản ánh thực tế vận hành của các kênh môi giới thứ cấp: họ không có mặt tại công trường thường xuyên như chính chủ đầu tư, nên đôi khi nội dung mang tính tổng hợp lại hơn là ghi nhận trực tiếp.

Ba dấu hiệu giúp phân biệt cập nhật đáng tin

Thứ nhất, tin cập nhật đáng tin thường có số liệu cụ thể (số tầng, ngày hoàn thành hạng mục) thay vì chỉ mô tả cảm tính như "nhộn nhịp" hay "khẩn trương". Thứ hai, nội dung nên nhất quán với các cập nhật liền trước đó theo đúng trình tự thời gian hợp lý, không nhảy cóc từ "vừa lên phần nổi" sang "hồ bơi mái đã thành hình" chỉ trong một tháng. Thứ ba, nguồn tin từ chính kênh chính thức của chủ đầu tư (không qua trung gian phân phối) thường đáng tin cậy hơn, vì đây là bên chịu trách nhiệm trực tiếp về tính chính xác của thông tin công bố. Người mua nên ưu tiên đối chiếu nhiều nguồn cùng thời điểm, thay vì chỉ tin vào bài cập nhật gần nhất mình đọc được.

6. Câu Hỏi Thường Gặp Về Tiến Độ The Gió Riverside

  • The Gió Riverside hiện đã thi công đến đâu?

    Đã hoàn thành 3 tầng hầm và đóng nắp hầm vào tháng 3/2026, chuyển sang thi công phần thân (phần nổi) từ tháng 5/2026, đủ điều kiện ký hợp đồng mua bán chính thức từ tháng 4/2026.

  • The Gió Riverside có sắp cất nóc như một số quảng cáo mô tả không?

    Chưa, vì dự án mới chuyển sang thi công phần nổi từ tháng 5/2026; với tòa tháp 40 tầng, thời gian đến khi cất nóc thực tế nhiều khả năng còn vài năm nữa.

  • The Gió Riverside có bàn giao đúng năm 2027 như công bố không?

    Dựa trên tốc độ thi công hiện tại và đối chiếu với dự án cùng quy mô, mốc bàn giao thực tế có thể muộn hơn 2027, nên xác nhận trực tiếp với chủ đầu tư thay vì chỉ dựa vào tài liệu quảng cáo.

Tiến độ the gio riverside có những mốc thực chất đáng ghi nhận - đóng nắp hầm, đủ điều kiện ký HĐMB - nhưng cũng có những mô tả trên tài liệu quảng cáo cần đối chiếu cẩn thận với chuỗi thời gian thực tế trước khi tin theo, đặc biệt các tuyên bố về "sắp cất nóc" hay tiện ích tầng cao đã thành hình trong khi công trình mới chuyển sang phần nổi được một tháng. Cách tiếp cận an toàn nhất vẫn là tự đối chiếu các mốc cụ thể (ngày tháng, số tầng, hạng mục) giữa nhiều đợt cập nhật khác nhau, thay vì tin vào cảm giác khẩn trương mà một bài đăng riêng lẻ tạo ra.
