Tiến Độ Symlife Thuận An 2026: Xây Đến Đâu Rồi?

Phân Tích Tiến Độ SymLife Thuận An

Từ cuối tháng 4 đến tháng 5/2026, công trường Symlife Thuận An bước qua đúng giai đoạn được xem là bước ngoặt của bất kỳ dự án chung cư nào: phần ngầm hoàn tất, công trình "vượt mặt đất" và khối tháp bắt đầu lộ diện. Nhưng nhìn ảnh flycam trên fanpage dự án không đủ để trả lời câu hỏi nhiều người mua quan tâm nhất: với tốc độ này, dự án có về đích đúng hẹn quý III/2027 hay không, và số tiền đã đóng có đang tương xứng với khối lượng thực tế và tiến độ Symlife Thuận An?

Trả lời ngắn gọn: tính đến giữa năm 2026, Symlife Thuận An đã hoàn tất phần móng cọc, sàn hầm và chính thức bước sang thi công phần thân – khối tháp căn hộ đã lộ diện rõ nét theo cập nhật tháng 5/2026 từ kênh truyền thông dự án. Đây là tiến độ hợp lý so với thời điểm khởi công 1/6/2025, nhưng để giữ đúng mốc bàn giao quý III/2027, tốc độ thi công phần thân từ đây gần như không còn nhiều dư địa chậm trễ. Phần dưới phân tích từng mốc cụ thể và cách tự đối chiếu, thay vì chỉ tin vào hình ảnh quảng cáo.

Tiến độ chung Symlife Thuận An Bình Dương
Toàn cảnh tiến độ thi công thực tế tại công trường dự án Symlife Thuận An Bình Dương

1. Tiến độ Symlife Thuận An tính đến giữa năm 2026: đang ở đâu?

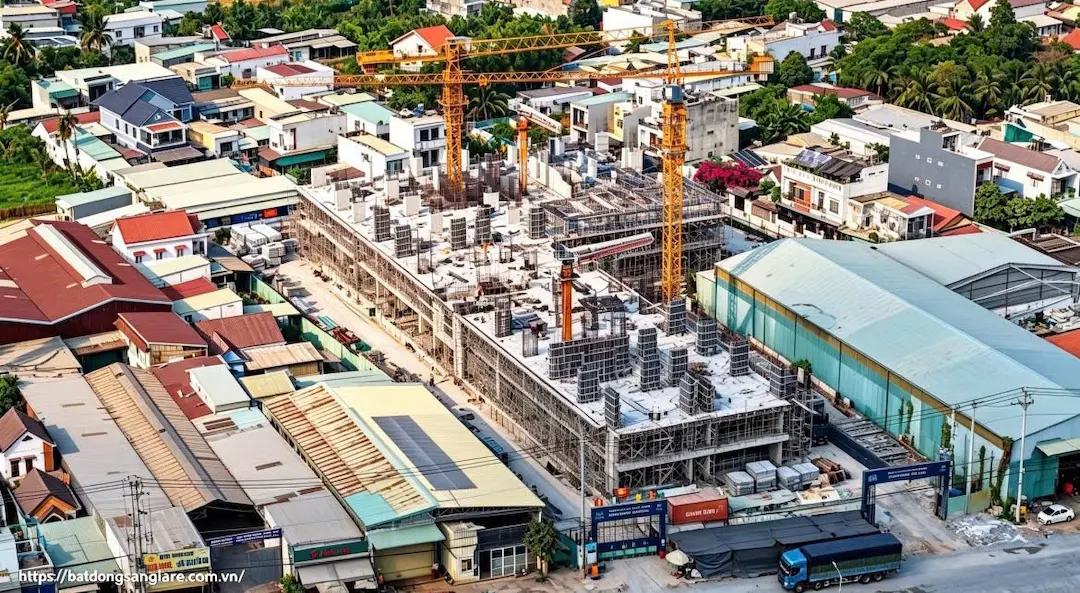

Tiến độ thi công căn hộ Symlife Thuận An mới nhất
Cận cảnh hoạt động thi công phần thân tháp căn hộ Symlife Thuận An mới nhất

Tiến độ xây dựng Symlife Thuận An Bình Dương
Khối kết cấu bê tông cốt thép của dự án Symlife Thuận An Bình Dương dần hình thành

Dự án chính thức khởi công ngày 1/6/2025. Theo cập nhật từ công trường, đến đầu tháng 7/2025 công tác san lấp mặt bằng đã hoàn thiện 100%, khoan cọc nhồi đạt khoảng 80% khối lượng. Suốt nửa cuối 2025, dự án tập trung thi công móng cọc và sàn hầm – giai đoạn tốn nhiều thời gian nhất với công trình có tầng hầm trên nền đất ven sông. Đến cuối tháng 4/2026, kênh truyền thông dự án ghi nhận công trình đã "vượt mặt đất", tức hoàn tất phần ngầm và bắt đầu lộ khối kết cấu bên trên. Sang tháng 5/2026, khối tháp căn hộ được mô tả "lộ diện rõ nét", cho thấy phần thân đang được thi công theo nhịp từng tầng.

Nhật ký tiến độ theo mốc thời gian

Thời điểmMốc tiến độ
1/6/2025Lễ khởi công dự án
Đầu 7/2025San lấp mặt bằng 100%, khoan cọc nhồi ~80%
Giữa 2025 – đầu 2026Thi công móng cọc, sàn hầm
Cuối 4/2026Hoàn tất phần ngầm, công trình "vượt mặt đất"
5/2026Khối tháp căn hộ lộ diện, thi công phần thân
Dự kiến quý III/2027Bàn giao căn hộ

Toàn bộ số liệu trên lấy từ các đợt cập nhật hình ảnh, video của chủ đầu tư và đơn vị truyền thông dự án – tức thông tin một chiều, chưa qua kiểm chứng độc lập. Phần tiếp theo chỉ ra cách đọc tốc độ này tỉnh táo hơn.

2. Vì sao mốc "vượt mặt đất" đáng chú ý hơn vẻ ngoài của nó

Với chung cư cao tầng, phần móng và tầng hầm luôn là giai đoạn chậm nhất: xử lý nền đất yếu, ép cọc, đổ sàn hầm chống thấm – công đoạn này thường chiếm 30-40% tổng thời gian thi công dù chỉ tạo ra phần công trình nằm dưới mặt đất, gần như vô hình với người mua. Ngược lại, khi đã vượt mặt đất, phần thân thường thi công theo chu kỳ lặp lại từng tầng bằng cùng một bộ ván khuôn, nên tốc độ dễ dự đoán hơn nhiều. Với người mua, đây cũng thường là thời điểm hợp đồng quy định một đợt thanh toán gắn với "hoàn thành phần móng" hoặc "cất nóc tầng hầm" – nên mốc này không chỉ có ý nghĩa kỹ thuật mà còn là điểm đối chiếu tài chính đầu tiên sau khi đặt cọc.

Ước tính tốc độ cần giữ để về đích đúng hẹn

Từ khởi công đến khi vượt mặt đất, Symlife mất khoảng 11 tháng cho phần ngầm – không bất thường với quy mô một tầng hầm, 27 tầng nổi, trên nền đất ven sông Sài Gòn. Với các công trình tầm trung tại khu vực, chu kỳ thi công phần thân phổ biến khoảng 10-15 ngày mỗi tầng khi nhịp độ ổn định. Với 27 tầng, phần thô còn lại có thể mất thêm khoảng 10-13 tháng nếu giữ đúng nhịp hiện tại, cộng thêm vài tháng hoàn thiện mặt ngoài, cơ điện và nghiệm thu trước khi đủ điều kiện bàn giao. Cộng dồn từ giữa năm 2026, mốc quý III/2027 (còn khoảng 14 tháng) khả thi nhưng không còn nhiều dư thời gian dự phòng – một đợt chậm trễ do thời tiết, vật tư hay nhân công đều có thể đẩy lùi lịch bàn giao.

3. Tiến độ thi công có khớp với tiến độ bán hàng không?

Dự án mở bán chính thức từ tháng 7/2025 – chỉ một tháng sau khởi công, khi công trình còn ở giai đoạn san lấp và khoan cọc. Đây là điều bình thường với nhà ở hình thành trong tương lai (bán trước, xây sau), nhưng cũng có nghĩa người mua đợt đầu gần như mua hoàn toàn dựa trên cam kết trên giấy, chưa có công trình thực tế để đối chiếu. Giá bán vì vậy cũng thay đổi theo tiến độ: mức chào bán ban đầu khoảng 36,8 triệu/m², đến đầu năm 2026 – khi công trình đã qua giai đoạn móng và chuẩn bị vượt mặt đất – mặt bằng giá được ghi nhận tăng lên quanh 38 triệu/m². Mức tăng này tương đối phù hợp với khối lượng thi công đã hoàn thành, khác với kiểu tạo khan hiếm ảo thường gặp ở một số dự án chưa triển khai gì đáng kể ngoài hồ sơ pháp lý. Nhịp độ "bán trước một tháng, xây móng gần một năm, rồi tăng tốc phần thân" khá phổ biến ở các dự án hình thành trong tương lai dọc Quốc lộ 13 đoạn Lái Thiêu – Thuận An, nơi phần lớn công trình đều xây trên nền đất yếu ven sông. Hiểu đúng nhịp độ chung này giúp đánh giá công bằng hơn, thay vì so sánh trực tiếp tốc độ một dự án mới khởi công với một dự án đã cất nóc.

4. Tiến độ thanh toán phải khớp với tiến độ xây dựng: quy định cần biết

Không phải cứ đóng tiền theo lịch chủ đầu tư đưa ra là an toàn. Điều 25 Luật Kinh doanh bất động sản 2023 quy định rõ giới hạn thanh toán cho nhà ở hình thành trong tương lai.

Giới hạn thanh toán theo luật hiện hành

- Đặt cọc trước khi ký hợp đồng: tối đa 5% giá bán.
- Lần thanh toán đầu tiên (gồm cả tiền cọc): tối đa 30% giá trị hợp đồng.
- Các lần tiếp theo phải phù hợp tiến độ xây dựng thực tế; tổng số tiền thu trước khi bàn giao không quá 70% giá trị hợp đồng.
- Nếu người mua chưa được cấp sổ hồng, chủ đầu tư không được thu quá 95% giá trị hợp đồng – phần còn lại chỉ thanh toán sau khi có giấy chứng nhận.

Với Symlife, do công trình mới ở giai đoạn đầu phần thân, số tiền đã đóng theo hợp đồng nên nằm trong khoảng phù hợp với các mốc trên, không vượt 70% dù chủ đầu tư có đề nghị thanh toán nhanh kèm chiết khấu. Đối chiếu lịch thanh toán trong hợp đồng với đúng ba mốc 30% – 70% – 95% là cách đơn giản nhất để nhận ra một lịch thanh toán bất thường tại dự án Symlife Thuận An.

5. Cách tự kiểm tra tiến độ, thay vì chỉ xem ảnh flycam

Ảnh và video từ chủ đầu tư luôn được chọn góc đẹp nhất, khó phản ánh đầy đủ thực trạng công trường. Ba cách đối chiếu độc lập:

  1. Đến trực tiếp công trường hoặc nhờ người quen ở khu vực Lái Thiêu ghé qua – chiều cao thực tế của tòa tháp so với các công trình lân cận là chỉ dấu trực quan nhất, khó làm giả. Nếu chưa tiện đi xem, có thể yêu cầu video quay trực tiếp thời điểm gần nhất thay vì chỉ nhận ảnh tĩnh đã qua chỉnh sửa góc.
  2. Đối chiếu quy mô đang xây với Giấy phép xây dựng số 1338/GPXD (27 tầng nổi, 1 tầng hầm) – nếu số tầng thực tế hoặc mật độ xây dựng khác với giấy phép, đây là dấu hiệu cần hỏi lại chủ đầu tư ngay, không nên bỏ qua vì "chắc sẽ điều chỉnh sau".
  3. Theo dõi biên bản nghiệm thu từng giai đoạn nếu được công khai (nghiệm thu móng, nghiệm thu phần thân từng tầng) – văn bản có giá trị pháp lý, đáng tin hơn nhiều so với hình ảnh quảng cáo trên fanpage, và là căn cứ hợp lệ nếu sau này cần đối chiếu với lịch thanh toán đã ký.

6. Câu hỏi thường gặp tiến độ Symlife Thuận An

Symlife Thuận An hiện đã xây đến đâu?

Tính đến tháng 5/2026, dự án đã hoàn tất phần móng, sàn hầm, "vượt mặt đất" và đang thi công phần thân, khối tháp căn hộ đã lộ diện.

Symlife Thuận An dự kiến bàn giao khi nào?

Chủ đầu tư công bố mốc bàn giao dự kiến vào quý III/2027, tức khoảng 14 tháng kể từ giữa năm 2026.

Được thanh toán tối đa bao nhiêu phần trăm trước khi nhận nhà?

Theo Điều 25 Luật Kinh doanh bất động sản 2023, tổng thanh toán trước bàn giao không quá 70% giá trị hợp đồng; tối đa 95% nếu chưa được cấp sổ hồng.

Tiến độ Symlife Thuận An tính đến giữa năm 2026 cho thấy dự án đã qua giai đoạn chậm nhất – phần ngầm – và bước vào chu kỳ thi công phần thân dễ theo dõi hơn. Mốc bàn giao quý III/2027 vẫn khả thi nhưng gần như không còn thời gian dự phòng, nên bất kỳ dấu hiệu chững lại nào trong vài quý tới cũng đáng để người mua đặt câu hỏi sớm, thay vì đợi đến sát ngày bàn giao. Song song với theo dõi tiến độ thi công, nên đối chiếu lịch thanh toán của chính mình với giới hạn 30% – 70% – 95% theo luật, thay vì thanh toán nhanh chỉ vì được chiết khấu. Đó là cách kiểm soát rủi ro thực tế nhất, thay vì chỉ trông chờ vào ảnh flycam mỗi tháng.
